家用智能血糖仪双认证项目,技术文档与检测环节暗藏延期风险,这类问题如何提前规避?

首图:采用扁平化信息图风格,整体布局为左右对称分栏结构,左侧展示一个简洁的家用智能血糖仪设备轮廓线性图标,右侧上方放置主题文字'家用智能血糖仪双认证项目风险解析',下方用两个并列色块分别标注'CE认证'和'NMPA认证',象征双线并行。主色调为科技蓝,辅助色为浅灰与白色,背景为纯白无图案。元素间保留均匀留白,模块外边距占画布10%,视觉重心居中,清晰传达医疗器械注册合规领域的行业属性。

家用智能血糖仪的双认证之路,看似按部就班,实则暗流涌动。技术文档的细微疏漏、检测机构排期突变、生物相容性数据不全、软件确认逻辑缺失——任何一个环节的延迟都可能引发连锁反应,导致整体进度严重滞后。尤其在CE与NMPA双线并行的申报模式下,法规差异大、资料要求交错,若缺乏前瞻性规划与风险预判,极易陷入反复补正、重复测试的被动局面。本文深入剖析此类项目执行中的关键控制点,揭示技术文档编制与实验室检测阶段最易被忽视的风险源头,帮助专业团队提前布局,规避延期陷阱,实现高效合规注册。

项目流程一键生成

家用智能血糖仪双认证项目 下载图片

复制此文本在 Ganttable 中可一键生成 [家用智能血糖仪双认证] 项目计划。

gantt
  title 家用智能血糖仪欧盟CE与NMPA双认证申报

  section 需求分析与法规研究
  明确CE认证适用法规(IVDR/98/79/EC): id1, 2026-01-09, 2026-01-14
  明确NMPA认证适用法规(《医疗器械分类目录》及注册申报要求): id2, 2026-01-14, 2026-01-19
  分析CE与NMPA技术要求差异: id3, after id1 id2, 4d
  确定产品分类及申报路径: id4, after id3, 3d
  制定双认证合规策略报告: id5, after id4, 3d

  section 技术文档准备
  编写产品技术要求说明书: id6, after id5, 6d
  编制产品设计开发文档: id7, after id5, 8d
  整理关键元器件清单与供应商资质: id8, after id7, 4d
  编写风险管理文件(ISO 14971): id9, after id7, 5d
  准备生物相容性测试资料: id10, after id9, 4d
  编制可用性工程文档(IEC 62366): id11, after id9, 4d
  编写软件确认文档(IEC 62304): id12, after id9, 5d
  汇总并初审技术文档包: id13, after id6 id8 id10 id11 id12, 5d

  section 实验室检测安排
  确定CE认证检测机构(公告机构合作实验室): id14, after id5, 3d
  确定NMPA检测机构(中国认可的检验所): id15, after id5, 3d
  提交样品至CE检测机构并启动型式试验: id16, after id14, 15d
  提交样品至NMPA检测机构并启动型式试验: id17, after id15, 20d
  跟踪CE检测进度并处理整改项: id18, after id16, 5d
  跟踪NMPA检测进度并处理整改项: id19, after id17, 5d

  section 临床评价资料准备
  评估是否可豁免临床试验(基于等同性分析): id20, after id3, 5d
  收集同类产品临床数据支持等同论证: id21, after id20, 6d
  编写临床评价报告(CER): id22, after id21, 8d
  内部审核临床评价报告: id23, after id22, 3d

  section 质量体系准备
  建立符合ISO 13485的质量管理体系文件: id24, 2026-02-14, 2026-02-24
  实施内部质量体系培训: id25, after id24, 4d
  开展内部审核(内审): id26, after id25, 3d
  实施管理评审: id27, after id26, 2d
  整改内审发现问题并完善体系: id28, after id27, 5d

  section 认证申请材料整合
  整合CE认证全套注册资料: id29, after id13 id18 id23 id28, 6d
  整合NMPA认证全套注册资料: id30, after id13 id19 id23 id28, 7d
  外部专家对CE资料进行预审: id31, after id29, 4d
  外部专家对NMPA资料进行预审: id32, after id30, 5d
  修订并最终定稿CE申报资料: id33, after id31, 3d
  修订并最终定稿NMPA申报资料: id34, after id32, 4d

  section 正式申报提交
  向欧盟公告机构正式提交CE认证申请: id35, after id33, 1d
  向国家药监局正式提交NMPA注册申请: id36, after id34, 1d

  section 审评沟通与现场审核
  配合CE公告机构开展文件审查与问询回复: id37, after id35, 12d
  接受并完成CE现场质量体系审核: id38, after id37, 5d
  配合NMPA开展技术审评及补正资料提交: id39, after id36, 25d
  接受并完成NMPA注册质量体系核查: id40, after id39, 7d

  section 认证结果获取
  获取CE证书: id41, after id38, 1d
  获取NMPA医疗器械注册证: id42, after id40, 1d

  section 项目收尾
  归档全部认证过程文件: id43, after id41 id42, 5d
  召开项目总结会议: id44, after id43, 2d

合规性的基石,也是延期高发区

技术文档是双认证项目的核心交付物,其完整性与合规性直接决定审评效率。常见风险集中在三大方面:一是**风险管理文件(ISO 14971)未覆盖产品全生命周期,尤其是用户误操作场景识别不足;二是软件确认文档(IEC 62304)缺乏可追溯的验证记录,版本控制混乱;三是可用性工程文档(IEC 62366)**未基于真实用户测试数据支撑结论,导致后期补证耗时。

更隐蔽的风险在于文档间的逻辑一致性。例如,产品技术要求中列出的功能未在软件架构设计中体现,或临床评价报告引用的性能参数与型式检验结果存在偏差。这类问题往往在外部专家预审阶段才被发现,倒逼团队返工,延误申报窗口。

配图1:布局结构为线性流程布局,横向排列四个步骤,标题为'技术文档三大高风险点'。第一步图标为警示三角,关键词'风险管理文件'用主色调突出,下方小字说明'未覆盖用户误操作场景';第二步图标为代码框,关键词'软件确认文档'用主色调突出,说明'缺乏可追溯验证记录';第三步图标为人物测试剪影,关键词'可用性工程文档'用主色调突出,说明'缺少真实用户数据支撑';第四步图标为交叉链条,关键词'文档逻辑一致性'用主色调强调,说明'功能与设计、检验参数不一致'。所有图标均为极简线性风格,底部用一条细实线连接各步骤,形成流程感。主色调为科技蓝,辅助色为浅灰与深灰,关键词字号大于说明文字25%,模块间距统一,整体居中排版,置于“技术文档:合规性的基石,也是延期高发区”段落后。

应对策略:建立跨职能文档评审机制,在初稿阶段即引入法规、研发、临床三方交叉审核;使用需求追踪矩阵(RTM)确保从用户需求到设计、验证、申报的全程可追溯。

排期不可控,整改成本高

实验室检测是硬性前置条件,但检测机构排期常成为不可控变量。尤其NMPA认可的检验所资源紧张,型式试验排队周期可能远超计划。一旦样品提交延迟,将直接挤压后续整改与资料整合时间。

检测过程中另一高风险点是生物相容性测试。若初期未按GB/T 16886系列标准完整评估材料接触性质与时长,可能导致检测项目遗漏,需重新送检。而生物实验周期长,一次补测即可造成数周延误。

此外,CE与NMPA对电气安全、电磁兼容(EMC)的测试标准虽有重叠,但细节要求不同。若未提前规划差异化测试方案,可能需重复送样,增加成本与时间消耗。

配图2:布局为上下分栏对比结构,标题为'检测环节核心风险对比分析'。上半部分为'检测机构排期',左侧图标为日历标记叉号,关键词'排期不可控'用主色调突出,右侧说明'检验所资源紧张,排队超预期';下半部分为'生物相容性与EMC测试',左侧图标为试管与波形组合,关键词'生物相容性测试'和'EMC重复送样'并列,前者强调'材料评估不全需补测',后者强调'标准差异导致重复成本'。两部分内容由中间一条水平实线分隔,每部分内文字与图标左对齐,色块边界清晰。主色调为科技蓝,次要信息使用浅灰,背景为纯白。关键词字号比说明大20%,整体垂直居中,置于“检测环节:排期不可控,整改成本高”段落后。

应对策略:尽早锁定检测机构并签署意向协议,预留缓冲期;采用“预检测”机制,在正式送检前由第三方进行摸底测试,提前暴露潜在不符合项;对共性检测项目优先安排,避免重复工作。

双线并行下的协同失控风险

CE与NMPA在临床评价路径上差异显著。CE可通过等同性论证豁免临床试验,而NMPA对同类产品数据接受度更严格。若前期未充分评估等同性证据强度,可能导致NMPA要求补充临床数据,进而拖累整体进度。

同时,质量体系审核节奏不同步也易引发资源冲突。公告机构现场审核与NMPA体系核查若时间接近,企业迎审团队将面临巨大压力,影响应对质量。

应对策略:制定双轨制里程碑计划,明确各节点依赖关系;设立专职注册协调人,统一调度技术、生产、质量资源;提前开展模拟审核,提升团队应审能力。

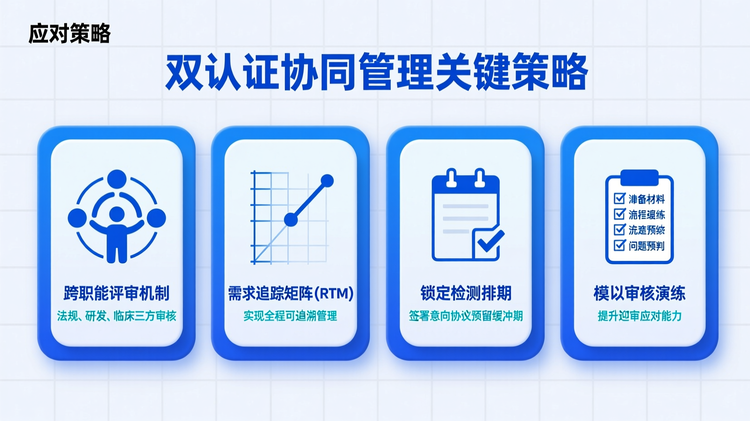

配图3:采用矩阵式卡片布局,标题为'双认证协同管理关键策略',四张等大圆角矩形卡片横向排列,每张卡片包含一个极简线性图标与一组关键词+短句说明。第一张图标为多人团队,关键词'跨职能评审机制',说明'法规、研发、临床三方审核';第二张图标为追踪表格,关键词'需求追踪矩阵(RTM)',说明'实现全程可追溯管理';第三张图标为日程协议,关键词'锁定检测排期',说明'签署意向协议预留缓冲期';第四张图标为模拟检查表,关键词'模拟审核演练',说明'提升迎审应对能力'。所有卡片使用相同大小字体与间距,主色调用于关键词与图标边框,辅助色用于说明文字。卡片之间等距分布,外边距占画布12%,整体置于“应对策略”相关内容后,确保语义连贯。

家用智能血糖仪的双认证不仅是技术合规挑战,更是项目管理能力的考验。唯有将风险意识前置,强化文档质量控制与检测流程预判,方能避开延期深坑,实现高效注册。
