社区闲置用房改扩建托育点,项目执行流程全解析,这些风险和延期陷阱你不得不防

社区闲置用房改扩建托育点,看似是盘活存量资源的“一举多得”之举,实则暗藏多重执行陷阱。流程环环相扣,任一环节滞后便可能引发连锁延期——产权性质模糊导致审批卡壳、设计方案与托育服务需求脱节被迫返工、施工许可办理延误影响关键路径……更隐蔽的是,跨部门协调机制缺失、资金拨付节奏不匹配、材料采购周期预估不足等“软性风险”,往往在项目中期集中爆发。本文拆解典型项目全周期执行流程,直击那些容易被忽视却足以致项目停摆的关键节点,揭示为何不少民生工程在落地“最后一公里”频频失速。
改造流程一键生成
下载图片
复制此文本在 Ganttable 中可一键生成 [社区闲置用房改扩建托育点] 全流程。
gantt
title 社区闲置用房改扩建普惠托育点建设
section 前期筹备
项目立项申请: id1, 2026-01-09, 2026-01-14
获取街道办审批意见: id2, after id1, 3d
完成房屋产权与使用性质核查: id3, after id1, 4d
确定项目资金来源与预算方案: id4, after id1, 6d
组建项目管理团队: id5, after id2, 2d
召开项目启动会并明确分工: id6, after id5, 1d
section 设计规划
开展现状测绘与结构安全评估: id7, after id3, 5d
编制改扩建初步设计方案: id8, after id7, 6d
托育服务功能需求调研: id9, after id6, 5d
整合设计与服务需求形成建设方案: id10, after id8 id9, 4d
方案内部评审与修改: id11, after id10, 3d
提交建设方案至主管部门审批: id12, after id11, 1d
获得规划与建设许可: id13, after id12, 7d
section 工程实施准备
确定施工总承包单位: id14, after id13, 8d
签订施工合同: id15, after id14, 2d
办理施工许可证: id16, after id15, 5d
施工图纸深化与技术交底: id17, after id13, 6d
材料设备采购清单编制: id18, after id17, 3d
启动主要材料设备采购流程: id19, after id18, 10d
section 改扩建施工
拆除原有非承重结构: id20, after id16 id17, 4d
主体结构加固与改造施工: id21, after id20, 12d
水电暖通管线预埋与安装: id22, after id21, 10d
室内装修工程(墙面、地面、吊顶): id23, after id21, 15d
安全防护设施(护栏、监控)安装: id24, after id22, 6d
托育教具与家具定制生产: id25, after id10, 12d
儿童活动空间环境布置设计: id26, after id23, 5d
section 验收与投用
施工质量初步验收: id27, after id23 id24, 3d
消防与安全专项验收: id28, after id27, 4d
环境空气质量检测达标: id29, after id27, 3d
托育设备与家具进场安装: id30, after id25 id29, 5d
全面清洁与环境消杀处理: id31, after id30, 2d
正式竣工验收: id32, after id28 id31, 1d
办理托育机构备案登记: id33, after id32, 5d
招聘与培训托育服务人员: id34, after id13, 10d
开展试运营与服务优化: id35, after id33 id34, 7d
正式开业运营: id36, after id35, 1d
section 进度管理
首次项目进度评审会: id37, after id6, 1d
关键路径执行情况月度监控: id38, after id37, 30d
第二次项目进度评审会: id39, after id38, 1d
施工阶段专项进度协调会: id40, after id20, 1d
高度依赖前置合规性与多方协同
社区闲置用房改扩建托育点并非简单装修翻新,而是一项涉及规划、建设、教育、卫健、消防等多部门监管的系统工程。其执行流程可分为五个阶段:前期筹备、设计规划、工程实施准备、改扩建施工、验收与投用。每个阶段均存在刚性节点,如未完成房屋产权核查,后续设计无法启动;未取得施工许可证,现场不得动工。项目关键路径(Critical Path)通常由“产权核查→方案审批→施工许可→主体改造→专项验收”构成,任一节点延误将直接拖累整体工期。

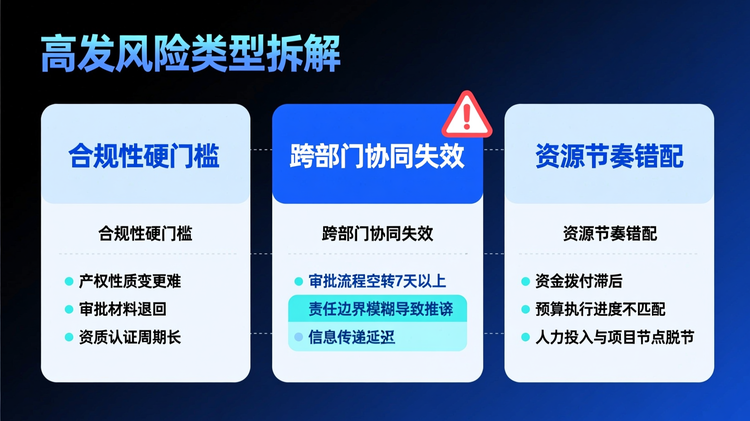

高发风险源于“硬门槛”卡点与“软协调”失控双重夹击
第一类风险来自合规性硬门槛。例如,房屋产权性质若为工业或商业用途,需变更至公共服务类用地,审批周期不可控;若建筑属老旧危房,结构安全评估未通过,则需重新选址。此外,托育机构备案登记需在竣工后向卫健部门申请,若前期未与监管部门沟通准入标准,极易因活动空间面积、疏散通道设置等不符合规范而返工。
第二类风险源于跨部门协同失效。项目涉及街道办、住建、自然资源、教育、消防等多个单位,但常缺乏牵头统筹机制。例如,设计方案虽内部评审通过,但提交主管部门后因格式不符或材料缺项被退回,造成7天以上审批空转。更常见的是,施工许可证办理需提供图审合格证、施工合同、工伤保险等十余项材料,任一文件延迟(如图审排队)都将阻断开工进程。

第三类风险是资源节奏错配。典型如资金拨付滞后于合同约定进度,导致施工单位停工待款;或主要材料设备采购周期低估,定制类托育家具生产需12天以上,若未提前启动,将无法按时进场安装,直接影响试运营安排。

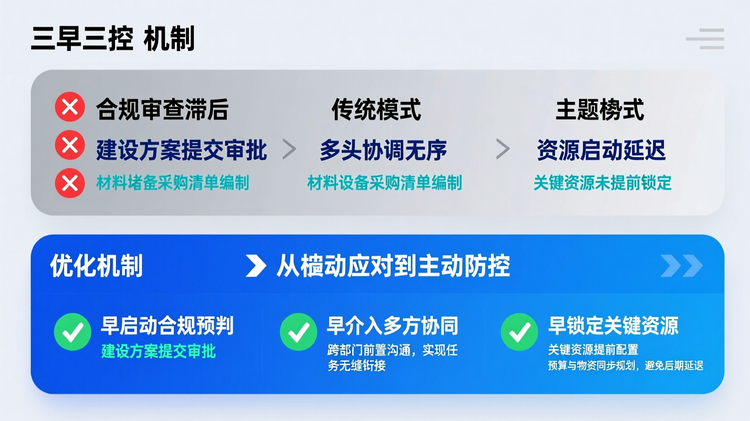

建立“三早三控”机制,防范延期陷阱
一是早启动合规预判。立项初期即联合住建、自然资源部门开展房屋适用性筛查,确认产权性质、容积率、消防分区是否满足托育功能要求,避免后期推倒重来。
二是早介入多方协同。设立由街道牵头的项目专班,定期召开联席会,提前报备关键节点材料清单,争取并联审批支持。尤其在建设方案提交审批前,应组织预审会,确保一次性通过。
三是早锁定关键资源。在设计阶段同步启动材料设备采购清单编制,对生产周期长的定制产品(如环保教具、专用护栏)提前下单;同时与财政部门明确资金拨付节奏,确保按工程进度匹配到位。
此外,必须强化进度动态监控。通过月度进度评审会跟踪关键路径执行情况,一旦发现主体结构加固或水电暖通安装等工序滞后,立即启动赶工措施,避免非关键路径演变为新瓶颈。

社区改扩建托育点项目成败不在施工强度,而在系统性风险预控能力。唯有将合规审查前置、协同机制制度化、资源配置精细化,方能突破“最后一公里”困局,实现真正意义上的高效落地。
