家庭装修全流程揭秘,从设计到交付仅需120天,如何实现高效无缝衔接?

你家装修真的需要半年吗?当别人还在为设计反复修改、工期一拖再拖而焦头烂额时,一套从设计到交付仅用120天的高效装修流程已悄然跑通。没有冗余环节、杜绝衔接空档,这场家装工程背后,究竟藏着怎样的项目逻辑与执行密钥?

家庭装修计划 下载图片

执行计划一键生成

复制此文本在 Ganttable 中可一键生成 [家庭装修] 全流程。

gantt
  title 家庭装修项目计划

  section 设计与规划
  需求沟通与确认: id1, 2025-12-31, 2026-01-05
  户型测量与分析: id2, after id1, 2d
  设计方案初稿: id3, after id2, 7d
  方案评审与修改: id4, after id3, 3d
  最终设计定稿: id5, after id4, 1d

  section 预算与采购准备
  装修预算编制: id6, after id1, 3d
  主材选型与清单确定: id7, after id5, 4d
  采购计划制定: id8, after id7, 2d
  供应商比选与合同签订: id9, after id8, 5d

  section 拆除与改造
  保护性拆除(非承重墙): id10, after id5, 3d
  水电点位放线复核: id11, after id10, 1d
  旧设施拆除(厨卫等): id12, after id10, 4d
  垃圾清运与场地清理: id13, after id12, 2d

  section 水电工程
  水电开槽与布管: id14, after id13, 6d
  水电管线铺设(含强弱电): id15, after id14, 8d
  水电隐蔽工程验收: id16, after id15, 1d
  水电封槽与表面处理: id17, after id16, 3d

  section 泥木工程
  墙地砖铺贴(含找平): id18, after id17, 10d
  木作基层施工(吊顶/背景墙): id19, after id18, 6d
  定制家具框架制作: id20, after id19, 8d
  泥木工程验收: id21, after id20, 1d

  section 油漆工程
  墙面基层处理(刮腻子): id22, after id21, 5d
  墙面打磨与除尘: id23, after id22, 2d
  底漆涂刷: id24, after id23, 2d
  面漆涂刷(两遍): id25, after id24, 4d
  油漆工程验收: id26, after id25, 1d

  section 安装阶段
  厨卫吊顶安装: id27, after id26, 3d
  橱柜定制安装: id28, after id27, 4d
  卫浴洁具安装: id29, after id27, 3d
  灯具与开关插座安装: id30, after id26, 4d
  地板安装: id31, after id26, 3d
  室内门及门套安装: id32, after id31, 4d
  家居软装进场(窗帘/装饰): id33, after id32, 3d

  section 收尾与验收
  全屋清洁与开荒保洁: id34, after id33, 3d
  装修质量整体验收: id35, after id34, 1d
  问题整改与修补: id36, after id35, 3d
  竣工交付与资料移交: id37, after id36, 1d

项目背景:传统装修为何总延期?

在大多数家庭的装修经历中,“延期”几乎是常态。设计方案反复调整、材料采购滞后、工序之间存在等待期、施工团队配合不畅……每一个看似微小的断点,都会被不断放大,最终导致整个工期延长至6个月甚至更久。时间成本、沟通成本和心理成本叠加,让本应充满期待的家装过程变成一场煎熬。

传统装修延期痛点与解决方案

而本次案例所呈现的120天全周期交付模式,正是针对这些痛点构建的一套系统化解决方案。它不仅压缩了时间,更重要的是重构了传统家装的协作逻辑,实现了真正意义上的“无缝衔接”。

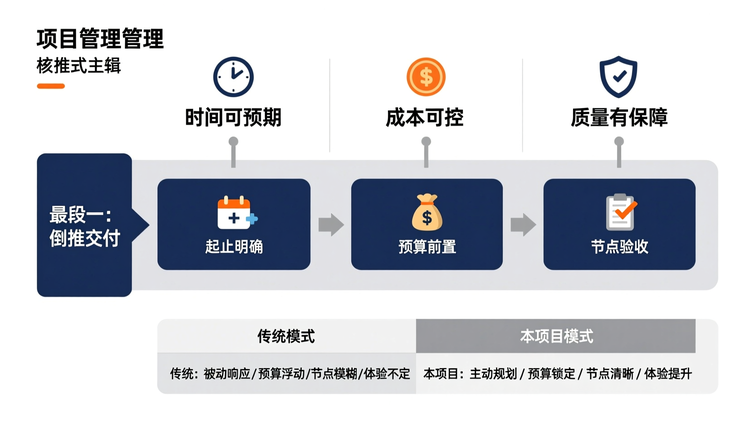

核心目标与价值:效率即体验

该项目的核心目标并非单纯追求“快”,而是通过标准化流程设计精细化节点控制,实现三大核心价值:

  • 时间可预期:明确每个阶段起止时间,杜绝模糊等待;
  • 成本可控性:前置预算编制与主材锁定,避免后期增项;
  • 质量有保障:设置关键验收节点,问题早发现早整改。

三大核心价值驱动高效交付

这种以结果为导向的倒推式管理思维,是实现高效交付的根本前提。

整体框架:六大阶段环环相扣

基于甘特图规划,整个项目划分为六大递进式阶段,总时长精确控制在120个自然日内:

  1. 设计与规划(第1–18天)
  2. 预算与采购准备(第4–33天)
  3. 拆除与改造(第19–30天)
  4. 水电工程(第31–51天)
  5. 泥木油漆三大工程(第52–97天)
  6. 安装与收尾(第98–120天)

各阶段任务并行推进又严格依赖前置条件,例如设计方案定稿后立即启动主材选型,拆除完成前两天便开始安排水电班组进场,最大限度减少现场闲置时间。

六大阶段高效衔接流程图

关键任务与时间轴:精准到日的执行力

项目的成功离不开对关键路径的极致把控。以下为几个决定成败的核心节点:

  • 需求沟通与确认(第1天启动):业主与设计师在首日完成生活方式、功能偏好、风格倾向的深度访谈,确保后续方案一次成型。
  • 最终设计定稿(第18天完成):所有图纸、材质样板、灯光布局在此节点前全部确认,为采购和施工提供唯一依据。
  • 主材选型与清单确定(第23–26天):瓷砖、地板、洁具等大宗材料提前锁定型号与供货周期,避免因缺货停工。
  • 水电隐蔽工程验收(第42天):由第三方监理进行打压测试与线路检测,确保无渗漏、无短路隐患。
  • 油漆工程验收(第92天):检查墙面平整度、阴阳角顺直度,不合格立即返工,不影响后续安装。
  • 竣工交付(第120天):完成开荒保洁、空气质量检测报告移交、保修卡归档,实现“拎包入住”条件。

每一个时间节点都设置了责任人与交付物标准,形成闭环管理。

资源配置:专业人做专业事

高效的流程离不开专业的资源支撑。该项目配置如下:

  • 项目负责人:统筹全局进度,协调各方资源,每日更新进度表;
  • 独立设计师:提供全案设计服务,涵盖硬装、软装、灯光一体化方案;
  • 固定施工班组:水电、瓦工、木工、油漆工均为长期合作团队,工艺标准统一;
  • 供应链支持:与品牌供应商建立战略合作,确保主材按时保质送达;
  • 第三方监理:介入关键验收节点,出具书面评估报告,保障工程质量透明化。

这种“设计+施工+供应链”三位一体的协作机制,有效避免了传统装修中“甲方对接多方”的混乱局面。

风险防控:预案先行,防患未然

尽管流程严密,但不确定性仍可能存在。为此,项目设立三大风控机制:

  1. 缓冲时间预留:在总工期中预设5天弹性空间,用于应对极端天气或物流延迟;
  2. 变更管控流程:任何设计或材料变更必须经书面审批,并评估对工期的影响;
  3. 应急响应机制:如遇工人临时缺勤,启用备用班组48小时内补位,确保主线不中断。

此外,所有合同均明确违约责任与赔付条款,倒逼各方履约。
