浮动时间分析
为什么要关注浮动时间
制作项目计划时,很容易默认所有任务都 “一天都不能拖”,要么把自己和团队逼得很紧,要么调期时不敢动任何任务,明明有空余缓冲也不会利用。

实际上,项目里并不是每个任务延期,都会影响最终的总工期。有的任务哪怕晚个三五天,只要不耽误后续核心环节的启动,就不会拖慢项目整体进度。任务自带的这种 “安全缓冲空间”,就是浮动时间。
看懂浮动时间,就能分清哪些任务是绝不能延期的核心节点,哪些任务有灵活调整的余地,既不用盲目紧张,也不会误踩工期风险。
什么是浮动时间
浮动时间也叫 “时差”,指的是:在不影响项目整体完工日期的前提下,一个任务最多可以推迟的时间。
系统会根据任务的前后依赖关系、总工期自动计算每个任务的浮动时长,通常分为三类:
- 浮动时间 = 0:没有任何缓冲空间,一旦延期就会直接拖慢整个项目的完工时间;
- 浮动时间较小:缓冲空间有限,对总工期的影响风险较高,需要重点关注;
- 浮动时间较大:缓冲空间充足,灵活调整的余地大,适当延后也不会影响项目整体进度。
浮动时间怎么算
我们以「小型分享会筹备」为例,用 5 个简单任务讲清计算逻辑,所有计算系统都会自动完成,初学者只需理解底层逻辑即可。

示例项目任务清单
| 任务名称 | 工期 | 前置任务 |
|---|---|---|
| 确定分享主题 | 2 天 | 无 |
| 邀请嘉宾 | 3 天 | 确定分享主题 |
| 布置场地 | 1 天 | 确定分享主题 |
| 活动彩排 | 1 天 | 邀请嘉宾、布置场地 |
| 正式举办 | 1 天 | 活动彩排 |
浮动时间计算规则

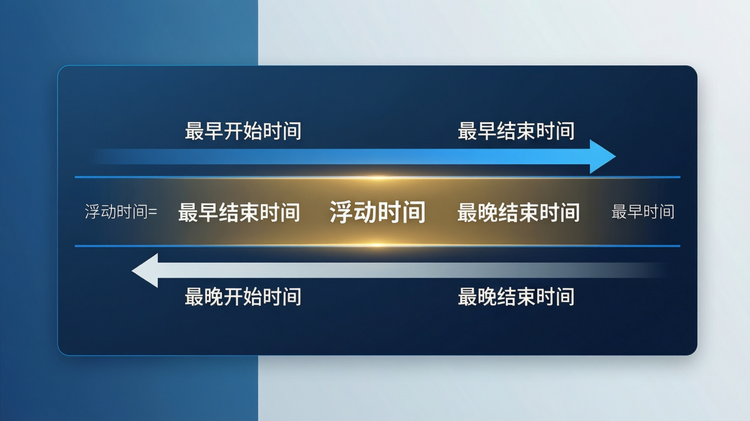

浮动时间的计算核心是两组时间的差值,分为三步:
1. 正推法:算出每个任务的「最早时间」
从项目第一个任务开始,顺着时间轴从前往后推,根据前置任务的结束时间,算出每个任务最早开始、最早结束。
规则:有多个前置任务时,取最晚结束的那个前置任务的结束时间,作为当前任务的最早开始时间。
以上面的例子计算:
- 确定分享主题:最早第 1 天开始,最早第 2 天结束
- 邀请嘉宾:等主题确定后启动,最早第 3 天开始,最早第 5 天结束
- 布置场地:等主题确定后启动,最早第 3 天开始,最早第 3 天结束
- 活动彩排:要等嘉宾邀请和场地布置都完成才能开始,取最晚的第 5 天结束,最早第 6 天开始,最早第 6 天结束
- 正式举办:最早第 7 天开始,最早第 7 天结束
2. 逆推法:算出每个任务的「最晚时间」
从项目最终完工日期倒着往前推,算出每个任务最晚开始、最晚结束。
规则:有多个后续任务时,取最早开始的那个后续任务的开始时间,作为当前任务的最晚结束时间。
以上面的例子计算(总工期 7 天,最终任务最晚第 7 天结束):
- 正式举办:最晚第 7 天开始,最晚第 7 天结束
- 活动彩排:最晚第 6 天开始,最晚第 6 天结束
- 邀请嘉宾:最晚第 3 天开始,最晚第 5 天结束
- 布置场地:最晚第 5 天开始,最晚第 5 天结束
- 确定分享主题:最晚第 1 天开始,最晚第 2 天结束
3. 计算浮动时间
公式:浮动时间 = 最晚开始时间 - 最早开始时间
对应到示例任务:
- 确定分享主题:1-1 = 0 天(关键任务,无缓冲)
- 邀请嘉宾:3-3 = 0 天(关键任务,无缓冲)
- 布置场地:5-3 = 2 天(有 2 天缓冲,可灵活调整)
- 活动彩排:6-6 = 0 天(关键任务,无缓冲)
- 正式举办:7-7 = 0 天(关键任务,无缓冲)
最终可得出:关键路径为「确定分享主题→邀请嘉宾→活动彩排→正式举办」,而「布置场地」有 2 天浮动时间,哪怕晚 2 天完成,也不会耽误项目总工期。
功能说明
Ganttable 会自动完成所有浮动时间的计算,通过可视化方式直观呈现:
- 关键任务标记:浮动时间为 0 的任务自动识别为关键路径任务,在甘特图中高亮区分;
- 浮动时长查看:在任务详情中可直接查看每个任务的具体浮动时长,清晰掌握每个任务的弹性空间;
- 实时更新:修改任务工期、起止时间或依赖关系后,浮动时间会自动计算。

实际应用场景
1. 区分任务优先级
当人手、物料不足时,优先保障浮动时间为 0 的关键任务;非关键任务自带缓冲空间,可以适当延后执行,把核心资源集中在影响总工期的环节上。
2. 灵活错峰调期,均衡工作负载
遇到任务扎堆的负载高峰时,挑选浮动时间充足的非关键任务向后平移,既可以缓解高峰时段的资源压力,又完全不会影响项目总工期。
3. 提前识别工期风险
重点关注浮动时间较小的任务,这类任务一旦延期很容易失去缓冲、变成关键任务。提前跟进进度,就能避免小延误演变成整体工期风险。
